上海金泰工程机械有限公司
上海安亭洛浦路45号 400-820-8326

NEWS

金泰SX双轮铣143m超深作业 创民族桩工装备新巅峰

2022-08-25

        气举反循环双轮铣铣超深140m的槽到底行不行?答案是肯定的。早在2020年,金泰SX双轮铣在青海那棱格勒河水利枢纽工程中就已经突破103m;另在2021年,西藏"某”项目中,金泰SX双轮铣再创佳绩突破120m;现2022年,金泰SX50气举反循环双轮铣在四川省阿坝州理县杂谷脑河狮子坪电站水库大坝上再下一城,创下143m超深防渗墙深度新纪录。同时放眼全国,双轮铣在高136米的大坝上修建混凝土防渗墙,尚属首例。看到这里评论区肯定会有人留言道:”这深度可能是金泰双轮铣或者说是国产双轮铣的极限了。”那你可就大错特错了,小编在这预告一波,金泰双轮铣没有极限,明年金泰SX双轮铣有望突破220m,目前该施工方案正在审核,一旦启动国内超深槽深度记录又将再度刷新!不知已购置金泰SX系列双轮铣的用户有没有觉得倍儿有面呢?

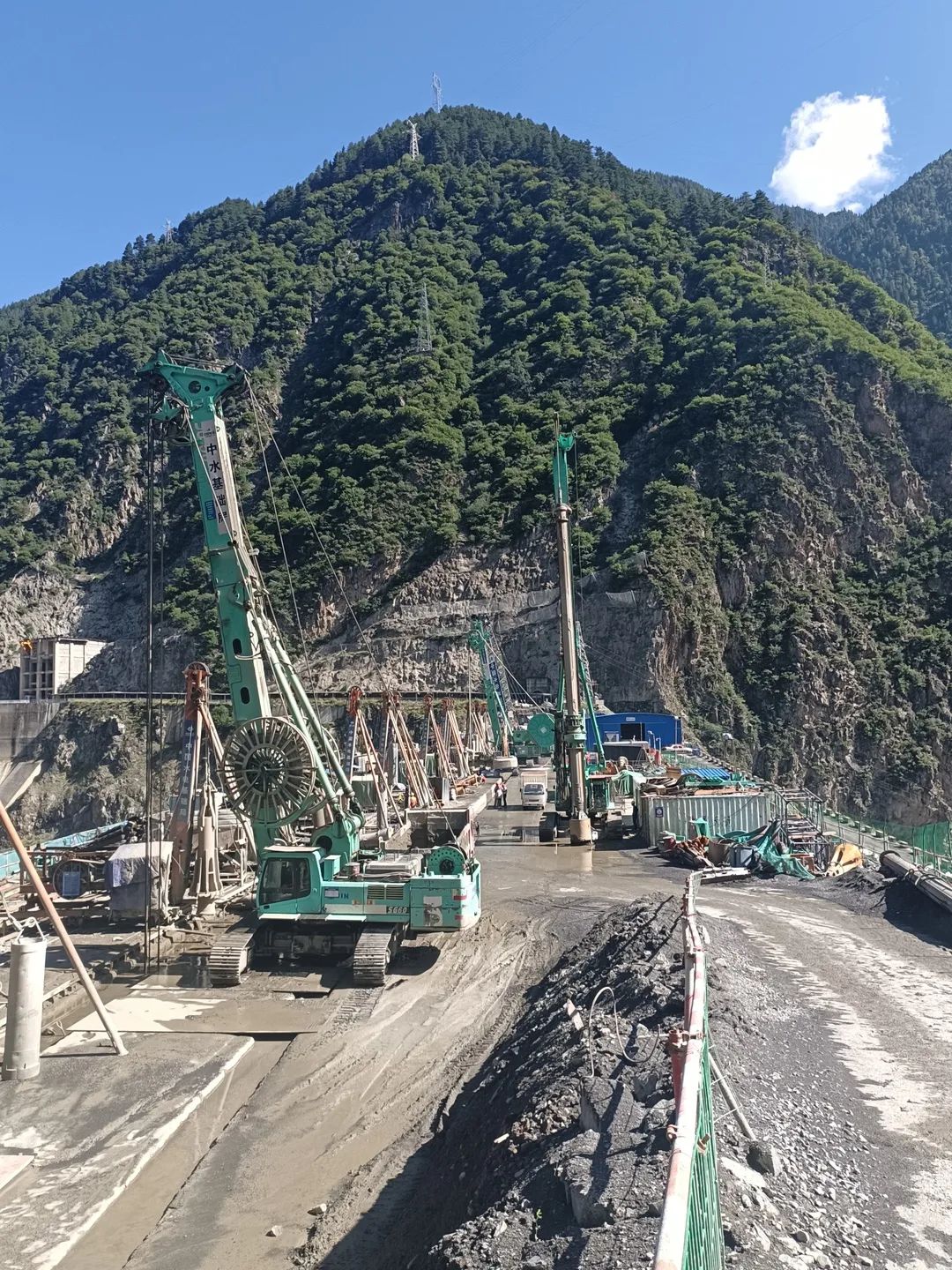

        言归正传!近日,由中国水电基础局有限公司所承建的狮子坪水电站上正在进行一台高坝“心脏移植手术”,现场紧张且忙碌。金泰主力产品SX双轮铣、SG液压抓斗、SH旋挖钻机等设备一字排开,为确保“手术”进度,现场工作人员以及施工装备披星戴月24小时不间断施工,预计2022年10月大坝将重获“心”生,一颗崭新、坚实的“心脏”将守护大坝安全。



工程背景

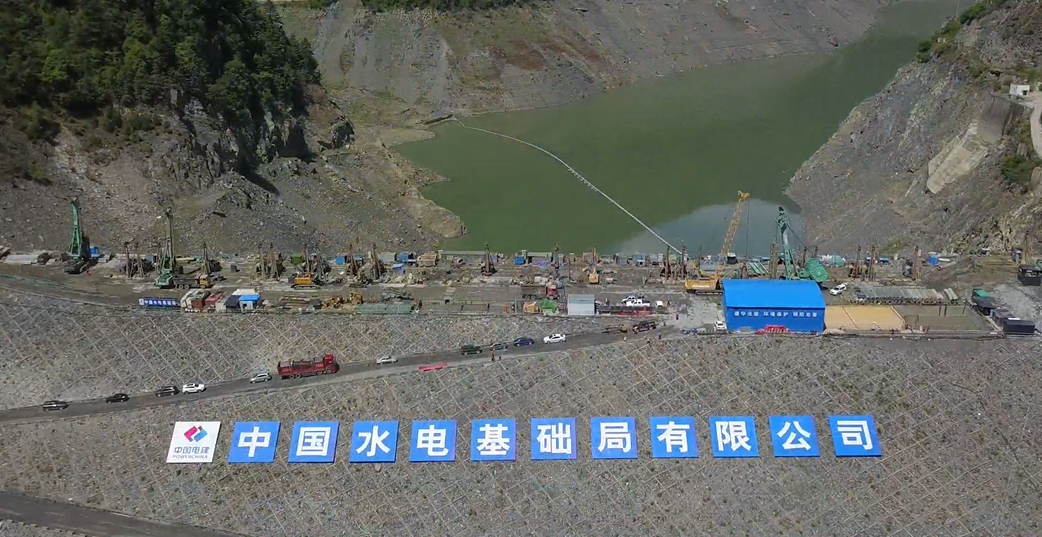

        狮子坪水电站是杂谷脑河“一库七级”梯级开发的第一级,是杂谷脑河梯级水电站开发的龙头水库水电站,该电站的修建,缓解了当地电力紧张,改善交通闭塞的一系列状况,为当地可持续发展做出巨大贡献。狮子坪水电站自2013 年开始二期蓄水以来,特别是 2017 年 10 月水库继续二期蓄水且水位接近正常蓄水位 2540m 以来,大坝沉降、坝体渗水、两岸绕渗等监测量变化明显偏大,且存在坝顶的不均匀变形(坝顶纵向裂缝范围大且错台较大)。2018 年至今,坝体渗水情况与两岸绕渗保持相对稳定,但坝体沉降持续增加,量值偏大。金泰SX50双轮铣施工的狮子坪大坝新建防渗墙工程,为病险土石高坝,在主体工程中属于关键环节。


工程量及设计指标

        新建混凝土防渗墙布置在原坝基防渗墙上游侧,两墙净距4.9m、与坝基廊道净距2.75m;新建防渗墙共52幅,厚度为1.2m,最大成槽深度143m(从施工平台算起),成墙面积24600㎡,总长度292.8m。


地质情况

        勘探揭示,坝基廊道处河床覆盖层厚度90m~102m,其成因类型和成层结构复杂,厚度变化大,有远源的河流向冲积物,也有近源的崩坡积物。根据成因、物质组成、结构特征,由老到新可分为五层:①含砂漂(块)卵砾石层;②粉质壤土与粉细砂互层;③ 含砂漂(块)卵砾石层;④ 碎砾石砂层、粉质壤土层 ;⑤漂卵砾石层;


 金泰24小时保姆式服务工程师:王健



施工重点和难点

1,狮子坪大坝新建防渗墙距坝基廊道较近,对槽孔孔斜控制比较严格,对成槽机施工质量相对要求很高,须满足2/1000成槽精度;

2,地层复杂且施工深度极深,达143m;

3,售后保障难度大,狮子坪电站地处偏远,配件需提前发送;

4,施工环境恶劣,24小时服务保障难度高,该地域属西部高原气候区,具有山地季风气候特点:冬季寒冷、夏季多大风,伏旱频繁。


防渗墙施工方法及工艺

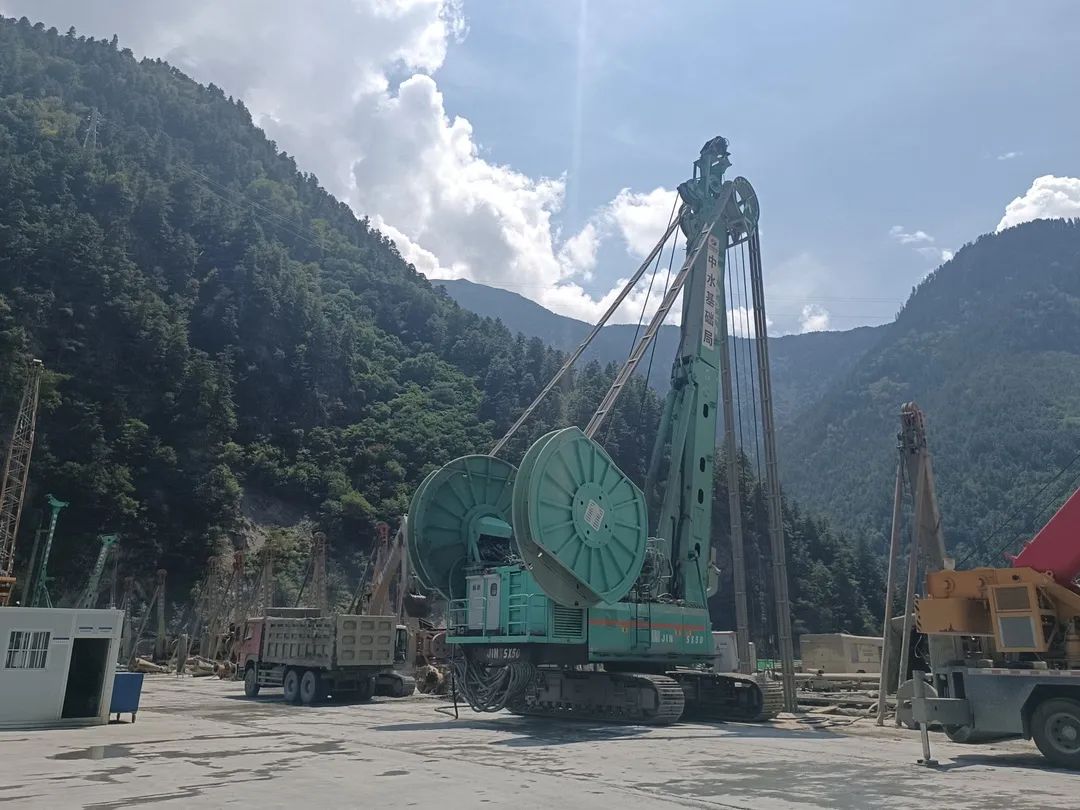

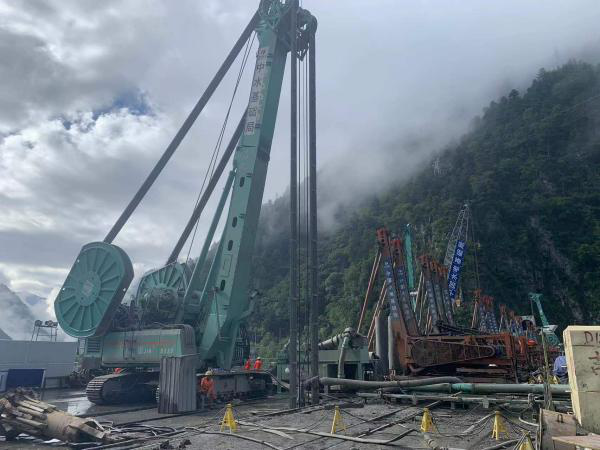

         根据本防渗墙的工程地质、深度、岸坡段墙底嵌入盖板混凝土、坝基廊道附近不得采用振动过大的设备,新建防渗墙主要采用金泰SX双轮铣+金泰SG液压抓斗+金泰SH旋挖钻机+冲击钻机+金泰旋挖钻机改装组合的设备进行施工;施工工艺:先冲击锤和SH旋挖打主眼1、3、5,再用SG抓斗抓至80米,最后SX铣槽机成槽143m;防渗墙施工分二期进行,先施工一期槽段,再施工二期槽段。


槽段划分

        新建防渗墙一期槽孔和二期槽孔长度均为6.8m。每个槽孔分为3个主孔、2个副孔,主孔长度1.2m,副孔长度1.6m;河床段防渗墙典型槽孔划分见图。



 槽孔防渗墙典型槽孔划分示意图



成槽效率

         截至目前金泰SX50双轮铣共完成12幅超100m的超深槽,其中143m超深槽完成6幅,平均8-9天完成一幅;100米以上的超深槽完成6幅,平均6~7天完成一幅。


用户对金泰设备的评价

SX双轮铣 : 使用金泰SX50双轮铣铣槽,施工深度达到160m,墙体厚度最大可达到1.5m,双轮铣槽机上的推板纠偏方式比重力纠偏方式具有更大的结构优越性,双轮铣槽机铣头上的复位更方便、更快捷,适用于各种地层成槽施工,同时利用空压机进行气举排渣,排渣管采用伸缩,合理的吸渣布置以及大通径的排渣管,施工效率高,槽内清渣效果好。


SG液压抓斗:使用金泰SG60、SG70液压抓斗,针对本工程新建防渗墙槽孔高程2435m以上的部位进行施工,该抓斗成槽宽度可达2.8m,成槽深度可达120m,设备稳定,施工高效,使用放心。



成槽质量验证

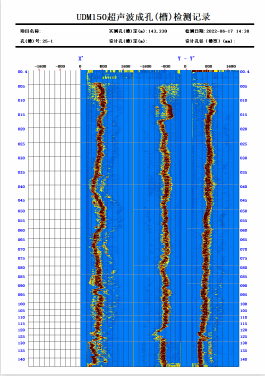

金泰双轮铣成槽时,采取超声波测斜仪进行检测,施工过程中对孔斜进行把控,同时观察槽孔孔壁是否稳定。

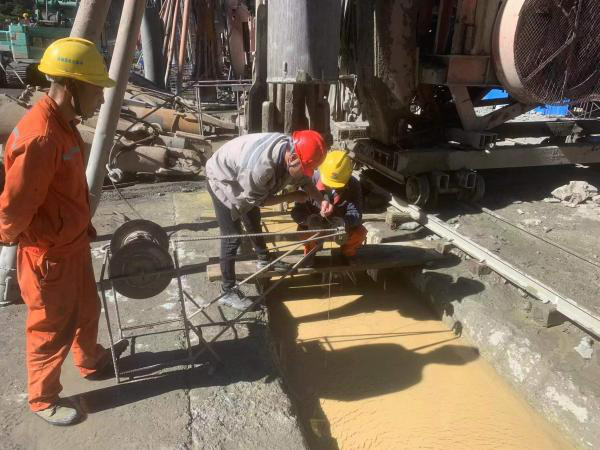

        对防渗墙终孔、清孔重要工序实行三检制制度,施工班组负责完成工序的初检,现场值班人员完成工序的复检,质量负责人负责完成工序的终检,最后终检满足垂直度2/1000施工精度,合格后向监理提交检测记录并申请监理验收。


总结

        2022年是金泰SX双轮铣发展的第14个年头,在这14年期间里,金泰双轮铣每一年都有着重大收获,无论是从技术研发,生产制造,还是从售后服务,工程保障都取得了质的飞跃。金泰双轮铣从不拘于传统,自成一派,现如今金泰双轮铣,上过高山,飘过远洋,啃过坚石,下过大坝,这一桩桩一件件里程碑的案例令无数人从国产“黑”到众人“追”,金泰不打情怀牌,不打价格战,只因这些成绩金泰"真真的"做到了。
